本篇是新北桃園站的上篇,記錄的是台北板橋馥華艾美酒店(Le Méridien Taipei Banqiao)、新北新莊喜來登酒店(Sheraton New Taipei XinZhuang) 以及台北淡水逸衡酒店(Even Hotel Taipei Tamsui)的開發進度。

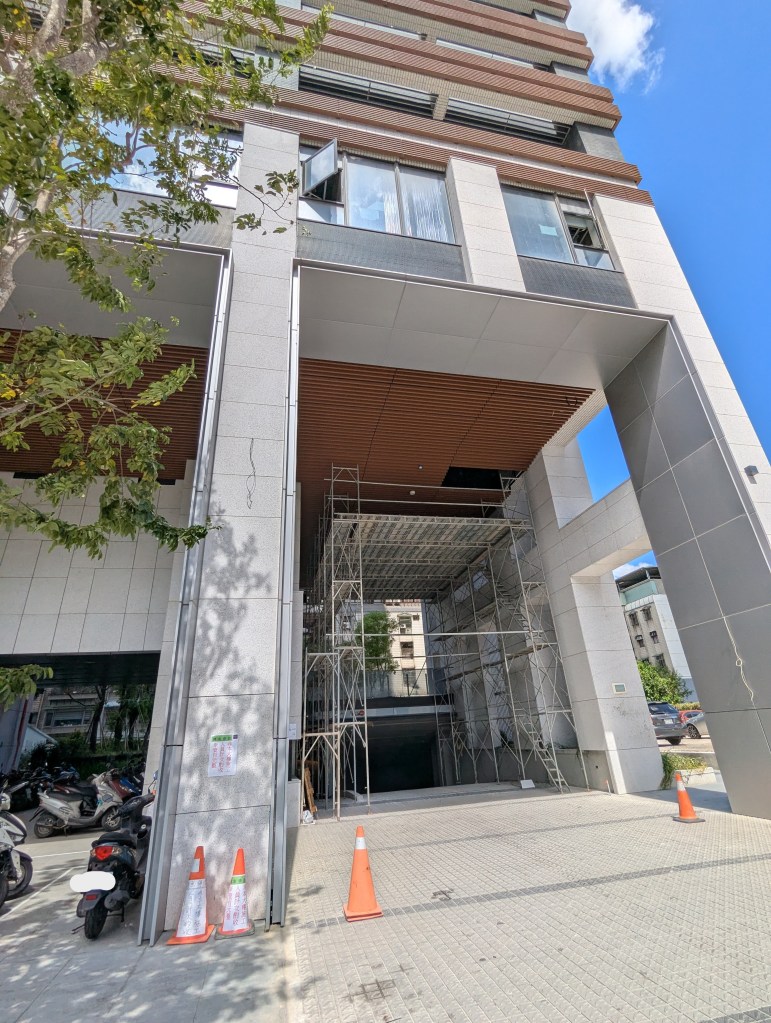

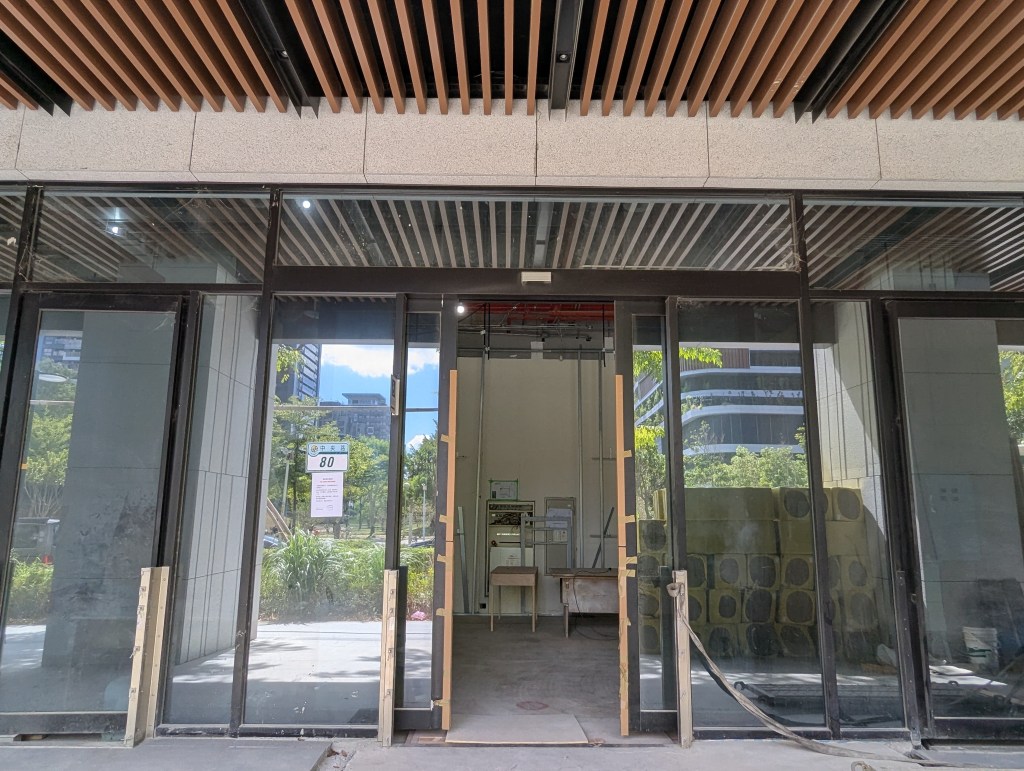

台北板橋馥華艾美酒店已在2025年9月初左右於萬豪集團官方平台上架,同季度(Q3)起陸續進行全面性的召募,並已在12月中旬舉辦大型召募會 (或可參見本段落最後一張圖片)。至於2025年10月中旬的酒店外觀對照2024年所見,目光所及已撤除簡易工程圍籬而改以黃色封鎖線的方式區隔內外,並仍持續進行一樓公共區域的裝潢工程。至於玻璃帷幕內的低樓層(1~4樓)酒店公共設施、中高樓層(18~31樓)的酒店客房、行政酒廊等空間內裝狀況,則如同台北天空塔之凱悅雙品牌酒店開發案一樣較難實際觀測到。*
*筆者按: 本案2019年最初的樓層規劃為5~17樓屬於商辦樓層,其餘1~4樓、18~31樓為酒店管理與使用的樓層。
自2025年9月臉書貼文刊出迄今(2026年1月3日為止)業者官網的內容仍待全面揭曉,總客房數236間的台北板橋馥華艾美酒店,目前除了預定開幕期2026年3月外,僅見3個餐飲單位:Belle Époque Brasserie(應為全日餐廳)、Jasmine中餐廳及大廳酒吧Latitude(應與台北艾美酒店同樣是北緯25),同時有室內泳池及健身房等休閒設施,行政酒廊以及多功能宴會廳與會議空間刊登於官方平台上,規劃細節尚未明確。至於房型、其他館內服務乃至於辦公樓層與酒店樓層的動線分流規劃,待業者未來藉由新聞媒體與官方平台公佈。

(酒店後方的外觀,右側有連通道與住宅棟相連,以方便住戶前往酒店用餐、陪同親友前去酒店住宿或是酒店送餐到住家。)

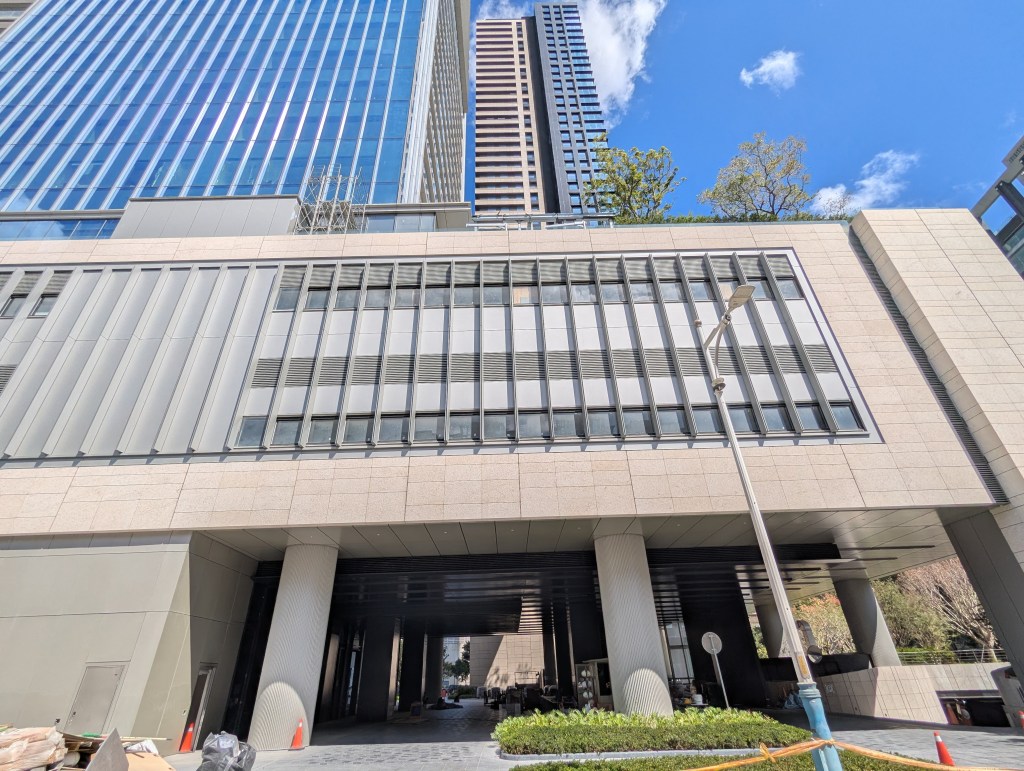

酒店棟迴車道(中)與一樓迎賓大廳(應位於左側空間),至於商辦樓層進出的梯廳應在右半部,而地下停車場出入口則是在圖中最右側。

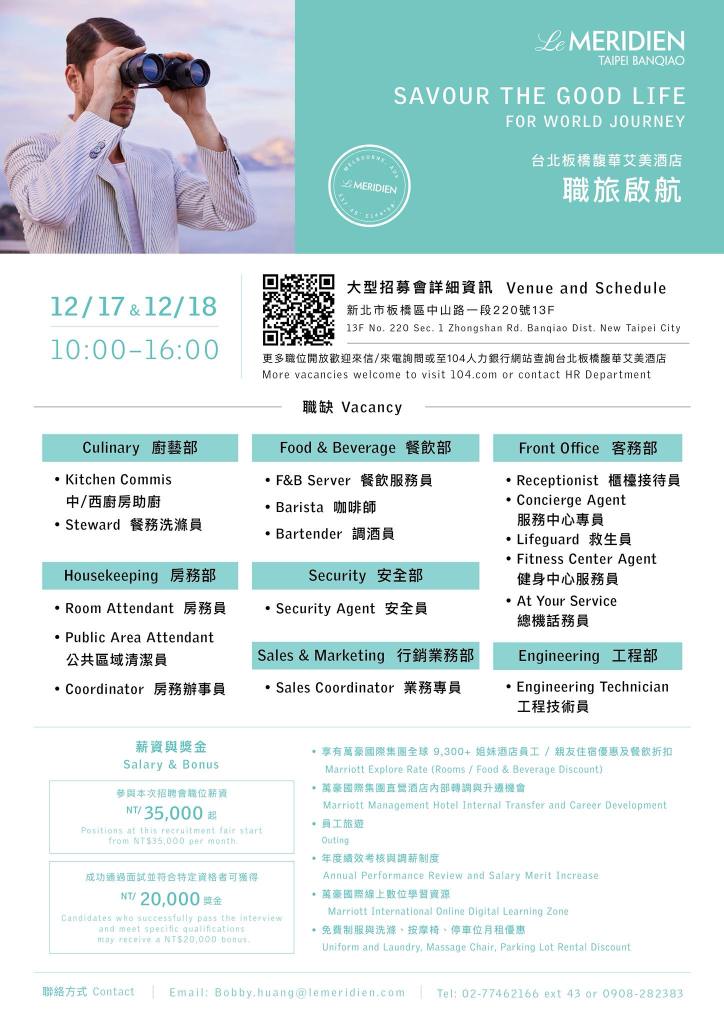

2025年12月17日~18日酒店籌備團隊曾在同棟的商辦樓層內舉辦大型人才招募會,期能加速達成2026年3月底開幕期程的目標,只是2026年第一季招募的尷尬之處在於2月中旬是農曆新年連假,等年終獎金入袋再應徵、到職者不在少數,多少會影響開幕營運的順利程度。

2025年6月中旬,筆者收到來自「側面了解」先生的資訊,提及新北新莊喜來登酒店已在萬豪集團官方平台上架,同時,據悉酒店總經理已於2025年2月到任,因而有了下方的臉書專頁貼文:

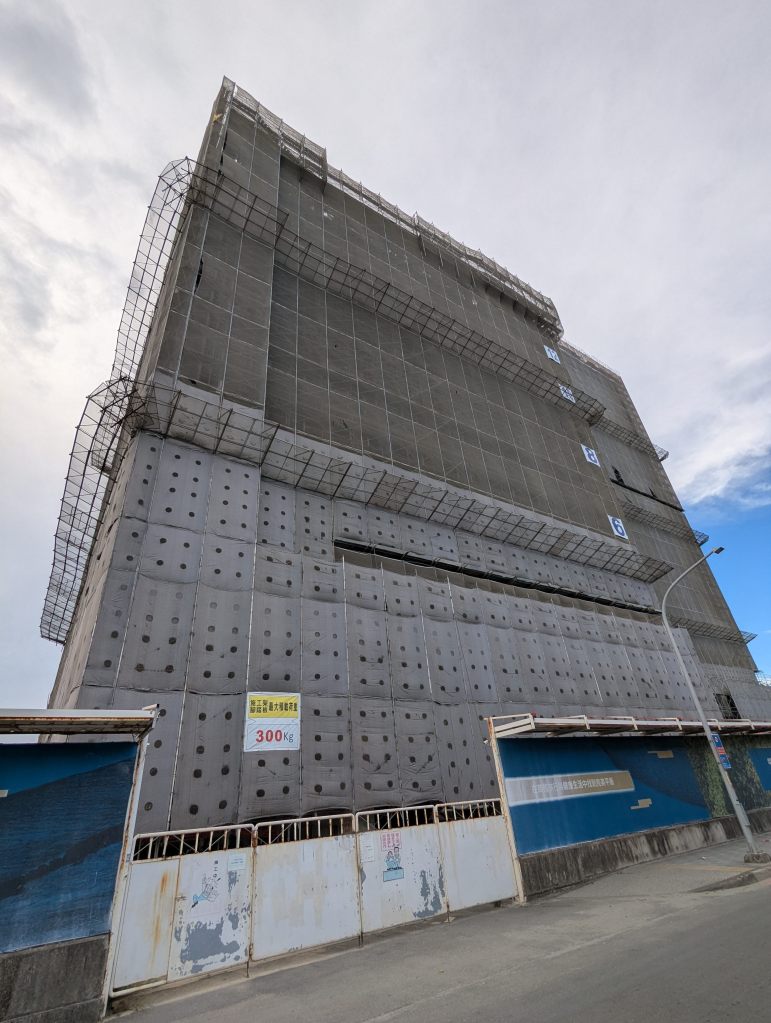

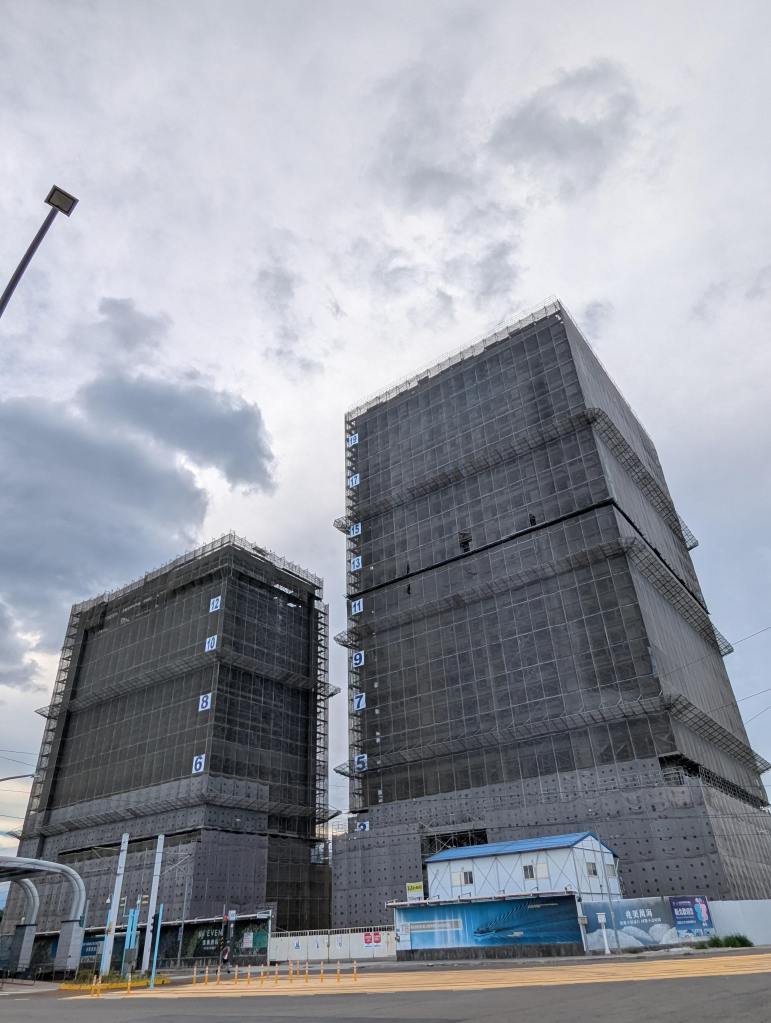

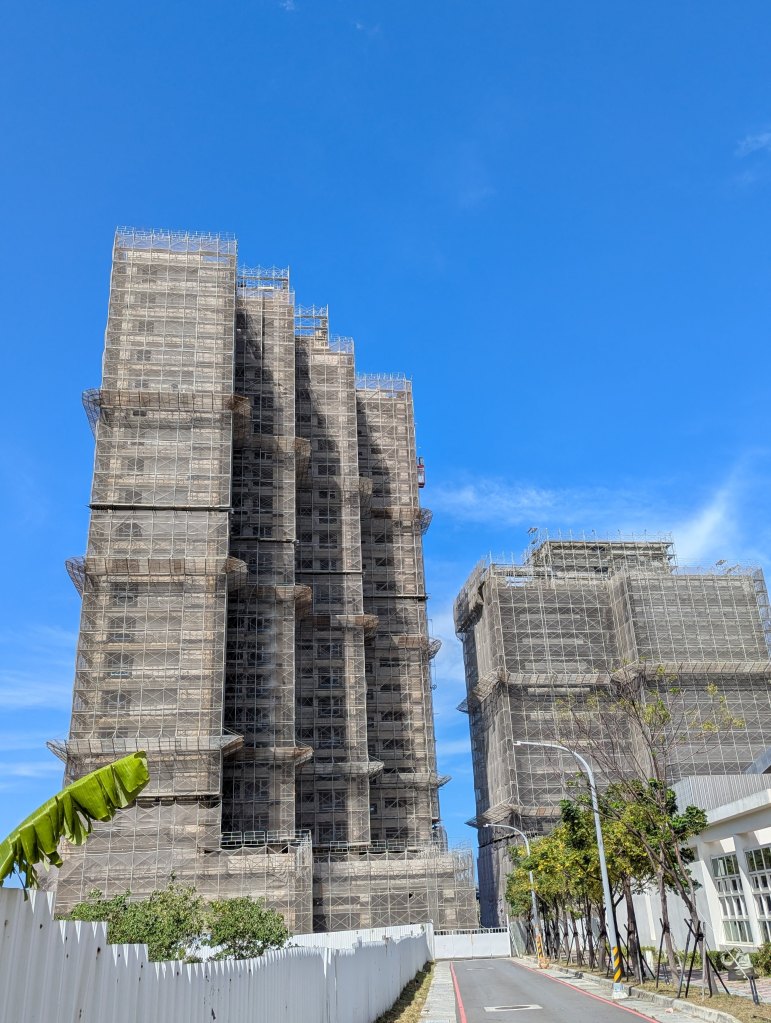

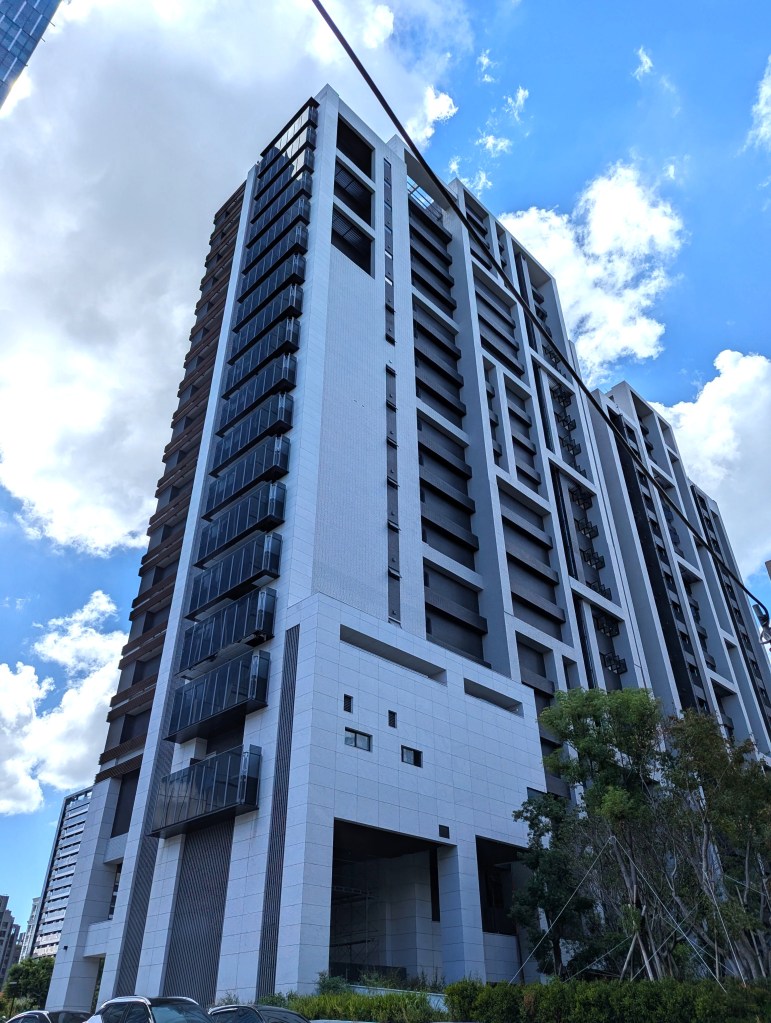

而在2025年10月中旬筆者場勘新北新莊喜來登酒店的進度與外觀時,依白天所見,與去年差異不大,一樓的公共區域看似進度有些停滯,倒是門牌號碼(中央路80號)已出現但酒店標誌尚未掛上、酒店後方的植栽區已完成,至於客房內裝的部份,就晚上「路過」所見(→因為同年10月下旬在對街吃饗饗自助餐 😆),數間燈光透出的客房顯示內裝尚待進行,比方天花板還未施工完畢,於是乎,將官網上的預計完工開幕期2026年視為「年底」倒還算合理的程度。究竟酒店的館內餐廳與戶外泳池內裝設計是否如早先搭配住宅的文宣(參見下方圖)一樣呈現,又或者已依據新版喜來登的規格而做調整,則待2026年陸續揭曉。

台北淡水逸衡酒店就早先2022年新聞報導所揭示的規劃為樓高12層、總客數135間的渡假型酒店,至於隔壁棟則是樓高20層的住宅大樓(可見下方設計構想圖),相較於2024年所見的工程進度在低樓層,事隔一年後,兩棟建築的主體外觀大致都已完成。雖然依照工程告示牌所示的預定完工期在2026年4月底,但推測酒店棟完成內裝工程的時間點應會再晚些時候,而接續的酒店最後籌備期乃至於開幕迎賓,或許時間落在2027年上半年會較穩妥些,酒店的內部設計規劃圖的揭露則推測是在2026年下半年可望陸續公開。

*筆者按:可參考先前的相關文章
在台北淡水逸衡酒店暨住宅開發案對街的「淡水沙崙文創園區暨停車場用地招商案」(aka 淡水沙崙文創Salon),臨海灘區塊的主體建築外觀也已大致完成,整體園區開發工程與招商可望在2026年9月啟用。而隨著連接新北市八里與淡水二區的淡江大橋即將在2026年5月正式通車,運輸動能與商機有機會拉抬二岸生活圈與商圈,包括沙崙以及鄰近的淡水漁人碼頭、八里左岸與八里的既有市區,而國際連鎖酒店如台北淡水逸衡酒店與八里福朋喜來登酒店可望在未來受惠。
